La obra de electrificación de los 461 lotes avanza un 80% y el municipio pide el cuidado de los trabajos
Junín de los Andes.- El municipio de Junín de los Andes informó que la obra de electrificación destinada a los 461 lotes se encuentra en su tercera y última etapa, con un avance del 80% de los trabajos previstos.
De los 41 pozos planificados para el izado de columnas, ya se completó el hormigonado de 33 bases, lo que representa un avance significativo en la provisión de un servicio esencial para los futuros vecinos del sector.

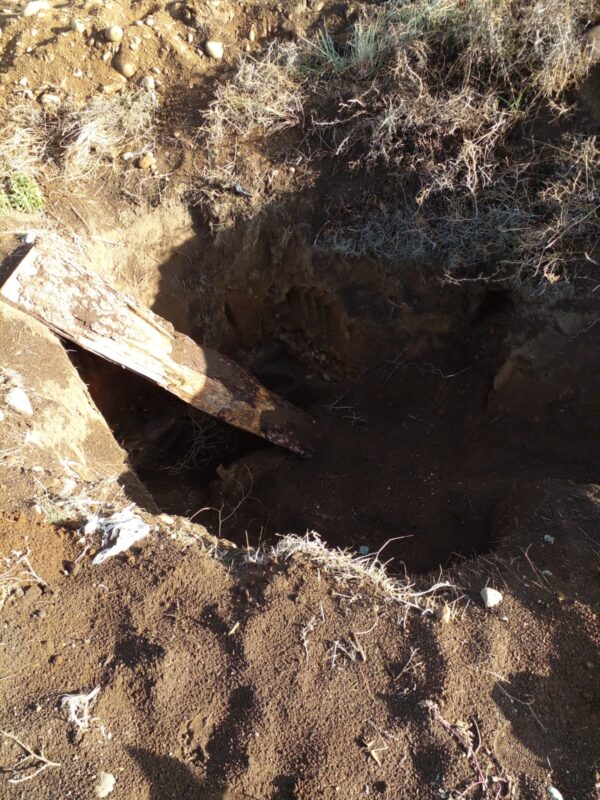

Sin embargo, desde el gobierno municipal advirtieron que en los últimos días se detectaron situaciones que demoran el cronograma de obra: pozos tapados con tierra, residuos y elementos en desuso que impiden la continuidad de los trabajos. Ante esto, las autoridades hicieron un llamado a la comunidad a no utilizar esos espacios como puntos de descarte de basura, ya que se trata de ubicaciones clave para la instalación de la infraestructura eléctrica.

“Sigamos construyendo entre todos. Estas mejoras son para el barrio y para todo Junín”, expresaron desde la gestión del intendente Luis Madueño, remarcando la importancia del compromiso vecinal para garantizar el avance y la conclusión de las obras en tiempo y forma.
La electrificación de los 461 lotes forma parte de las políticas de infraestructura que lleva adelante el gobierno local para garantizar el acceso a servicios básicos a los nuevos habitantes de la localidad neuquina.
